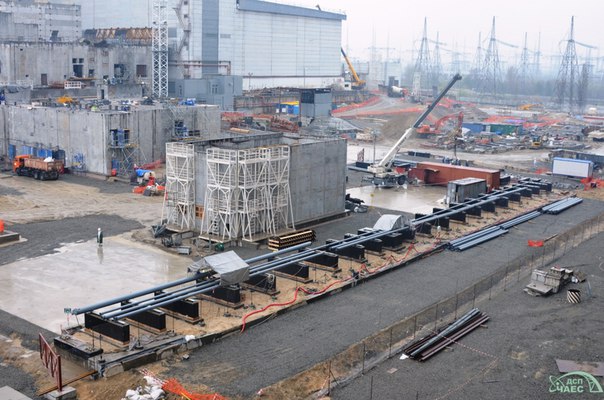

Ход строительства НБК по состоянию на 14 апреля 2016 года

В рамках проекта НБК на строительной площадке выполнялись следующие работы:
- поставка на площадку металлоконструкций;
- монтаж решеток пола Северного гаража (третичные конструкции);
- монтаж специальных дверей Арки;
- предварительная сборка модулей и монтаж конструкции шахты лифта;
- монтаж автоматических домкратов откидной панели ОП-5.1;
- монтаж прогонов внутренней и внешней обшивки;
- монтаж внешней и внутренней обшивки. Общий прогресс 86%;
- система вентиляции (подготовка воздуховодов к монтажу, монтаж воздуховодов, монтаж опор и лесов, подготовка северного вентцентра к монтажу вентиляционных систем и соединения с воздуховодами). Общий прогресс 81%;
- монтаж Системы основных кранов (СОК):
* работы по монтажу подкрановых балок подъема и передаче нагрузки от восточного моста на основное сооружение выполнены 08.04.2016;
* подрядчик выполняет демонтаж оборудования для поддомкрачивания мостов
* монтаж кабельных опор и коробов внутри гаража ТО;
* прокладка кабеля от СВЦ к гаражу ТО.
- устройство технологического здания и вспомогательных сооружений:
* технологическое задание (ТЗ) - устройство стен и перекрытия (армирование, опалубка и бетонирование). Общий прогресс (строительная часть) - 84%;
* здание электротехнических устройств - монтаж кабельных опор, лотков, раскладка кабеля и монтаж концевых муфт в секциях и м в помещениях трансформаторов, монтаж дверей, устройство гидроизоляции крыши. Общий прогресс (строительная часть) - 93,5%;
* шлюз доступа пожарных подразделений - гидроизоляция кровли, установка лесов и монтаж опалубки. Общий прогресс (строительная часть) - 88%;
* насосная станция пожаротушения -установка лесов, опалубки - плита кровли, гидроизоляция кровли - 62%;
* центральный щит контроля и управления - устройство стен (армирование, опалубка и бетонирование);
* площадка дизельной электростанции элекстроснабжения (бетонирование фундаментной плиты).
- устройство внешнего и внутреннего пространства НБК:
* наружные кабельные трассы;
* наружные, подземные инженерные сети;
* бассейн сбора ливневых вод;
* стены галереи шарнирных опор;
* расширение зоны строгого режима с особыми условиями доступа;
* устройство дорог в локальной зоне.
Монтаж металлоконструкций западной части Арки:
Смонтировано – 15528,55 тонн
Монтаж металлоконструкций восточной части Арки:
Смонтировано – 14181,04 тонн
#ЧАЭС #Припять #Атом #Чернобыль #ЗонаОтчуждения
