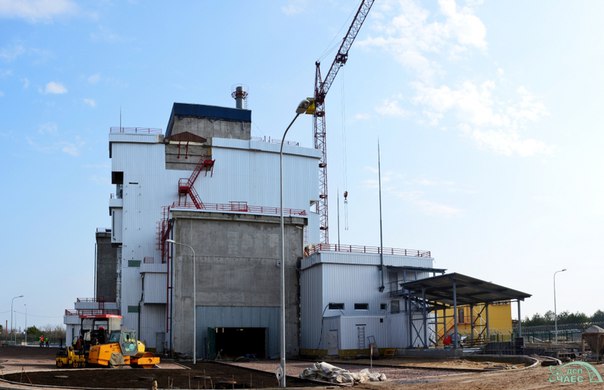

Ход работ по проекту ХОЯТ-2 по состоянию на 08 апреля 2016 года

В конце марта - начале апреля 2016 года на площадке строительства ХОЯТ-2 выполнялись следующие работы:
Здание установки по подготовке отработавшего топлива к хранению (УПОТХ):
- монтаж воздуховодовсистемы вентиляции ЗСР (приток) необслуживаемых и периодически обслуживаемых помещений CAVS-S-1 на отм. +17,000;
- монтаж воздуховодов системы вентиляции ЗСР (вытяжка) необслуживаемых и периодически обслуживаемых помещений CAVS-E-1 на отм. +17,000;
- монтаж магистральных конструкций кабельных трасс на отм. +11,700 пом. 502, 504;
- монтаж конструкций кабельных трасс на отм. +5,600 пом. 303, 304;
- монтаж системы освещения на отм. +5,600;
- монтаж системы освещения на отм. +11,700;
- монтаж системы освещения на отм. +0,000;
- монтаж трубопроводов систем холодоснабжения;
- работы по устройству фасадов УПОТХ – устройство цоколя;
- финишная отделкапомещений;
- монтаж оборудования системы обращения с ЖРО – устранение замечаний по монтажу (сборки) баков трапных вод в пом. -103, -104;
- монтаж трубопроводов спецканализации системы ЖРО;
- монтаж трубопроводов системы сжатого воздуха;
- монтаж трубопроводов системы химобессоленной воды.
БМХ:
- установка деталей поз. 5 и поз. 6;
- монтаж конструкций кабельных трасс.
Здание КПП:
- электромонтажные работы.
Также на объекте выполнялись:
- укладка щебня в охранной зоне СФЗ;
- укладка плит тропы нарядов;
- работы по благоустройству ХОЯТ;
- устройство дороги №3.
Генеральным подрядчиком проекта является компания «Holtec». Работы на площадке выполняют привлеченные «Holtec» субподрядные организации: ЦПИ, ЮТЭМ, УТБ, ЗЕМ, ЭПИ, БЕМ, «Крансервис», «Кондиционер». Всего в работах были заняты 256 человек. Для выполнения задач на площадке использовалось также 12 единиц грузовой, землеройной и грузоподъемной техники.
