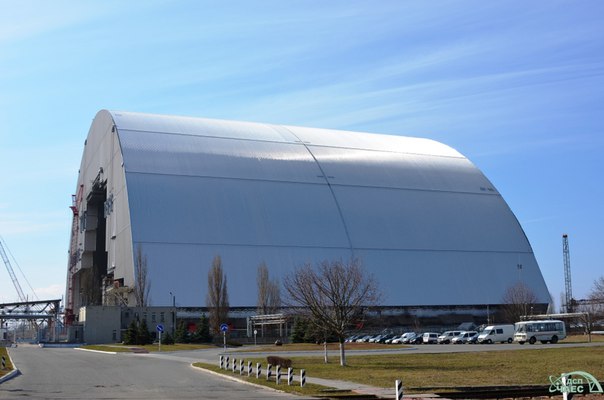

Ход строительства НБК по состоянию на 31 марта 2016 года

В рамках проекта НБК на строительной площадке выполнялись следующие работы:
- поставка на площадку металлоконструкций;
- монтаж решеток пола Северного гаража (третичные конструкции);
- монтаж специальных дверей Арки;
- монтаж автоматических домкратов откидной панели ОП-5.1;
- монтаж прогонов внутренней и внешней обшивки;

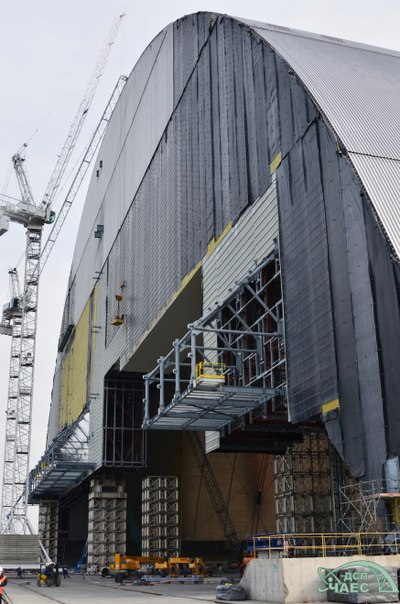

- монтаж внешней и внутренней обшивки. Общий прогресс 86%;
- система вентиляции (подготовка воздуховодов к монтажу, монтаж воздуховодов, монтаж опор и лесов). Общий прогресс 79%;

- монтаж Системы основных кранов (СОК):
* обратная сборка восточного моста СОК (работа выполнена);
* опускание подкрановых балок для последующего поддомкрачивания восточного моста(работа выполнена);
* монтаж кабельных опор и коробов внутри гаража ТО. Прокладка кабеля от СВЦ к гаражу ТО;
* подъем восточного моста на 300 мм. (30.03.2016);
* продолжение операции поддомкрачивания 31.03.2016.

- устройство технологического здания и вспомогательных сооружений:
* технологическое задание (ТЗ) - устройство стен и перекрытия (армирование, опалубка и бетонирование). Общий прогресс (строительная часть) - 82%;
* здание электротехнических устройств - монтаж кабельных опор, лотков и трансформаторов, раскладка кабеля и монтаж концевых муфт в секциях и в помещениях трансформаторов. Общий прогресс (строительная часть) - 93%;
* шлюз доступа пожарных подразделений - устройство стен (грунтовка, шпаклевка, покраска потолка и стен, гидроизоляция кровли). Общий прогресс (строительная часть) - 88%;
* насосная станция пожаротушения - армирование стен здания, монтаж опалубки, бетонирование - 61%;
* центральный щит контроля и управления - устройство стен (армирование, опалубка и бетонирование);
* площадка дизельной электростанции элекстроснабжения (бетонирование фундаментной плиты).

- устройство внешнего и внутреннего пространства НБК:
* наружные кабельные трассы;
* наружные, подземные инженерные сети;
* бассейн сбора ливневых вод;
* торцевые стенки арки (юго-восток);
* стены галереи шарнирных опор;
* расширение зоны строгого режима с особыми условиями доступа;
* устройство дорог в локальной зоне.

Монтаж металлоконструкций западной части Арки:
Смонтировано – 15433,88 тонн

Монтаж металлоконструкций восточной части Арки:
Смонтировано – 14174,91 тонн
