Ход строительства НБК по состоянию на 11 февраля 2016 года

В рамках проекта НБК на строительной площадке выполнялись следующие работы:
- поставка на площадку металлоконструкций;
- монтаж решеток пола Северного гаража (третичные конструкции);
- монтаж специальных дверей Арки;
- монтаж шарниров откидной панели ОП-4;
- подготовка к монтажу вторичных и третичных металлоконструкций Западной арки;
- монтаж прогонов внутренней и внешней обшивки;

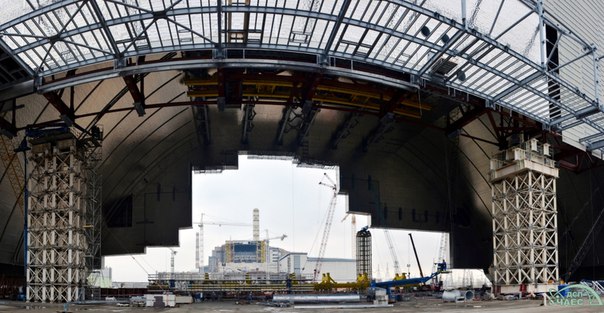

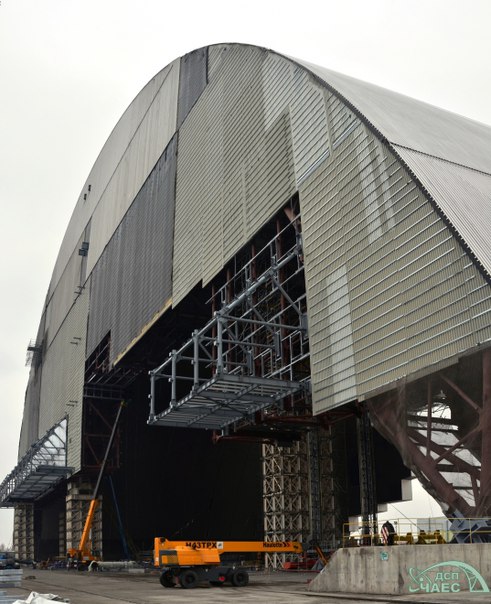

- монтаж внешней и внутренней обшивки;
- система вентиляции (подготовка воздуховодов к монтажу, монтаж воздуховодов, монтаж опор и лесов);

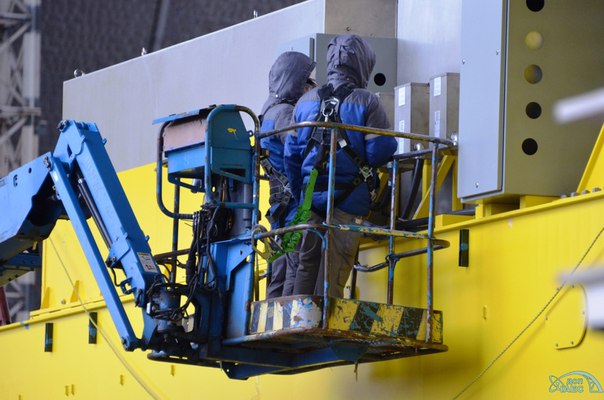

- монтаж СОК:
* обратная сборка восточного моста СОК - монтаж электрической и механической части;
* монтаж кабельных опор и коробов внутри гаража ТО арки;
* монтаж подкрановых путей СОК - подготовка, регулировка и монтаж.

- устройство технологического здания и вспомогательных сооружений:
* технологическое задание (ТЗ) - устройство стен и перекрытия (армирование, опалубка и бетонирование);
* здание электротехнических устройств - монтаж кабельных опор, лотков и трансформаторов;
* шлюз доступа пожарных подразделений - устройство стен (армирование, опалубка и бетонирование);
* насосная станция пожаротушения - армирование стен здания, монтаж опалубки, бетонирование;
* центральный щит контроля и управления - устройство стен (армирование, опалубка и бетонирование).

- устройство внешнего и внутреннего пространства НБК:
* наружные кабельные трассы;
* наружные, подземные инженерные сети;
* бассейн сбора ливневых вод.
